Construire une cave : méthode, budget 2026 et pièges à éviter

·7 minutes de lecture
Coupe transversale 3D d'une maison moderne montrant une cave enterrée bien aménagée et ses fondations
Résumez ou partagez cet article :
Table des matières

Vous manquez d'espace. Vous rêvez d'une véritable pièce à vivre souterraine ou d'un lieu parfaitement tempéré pour conserver vos vins. Mais l'idée de creuser sous vos fondations vous paralyse. Je vous comprends. Entre la peur viscérale des infiltrations d'eau, la menace de fragiliser la structure de la maison et l'opacité totale des devis sur le marché, franchir le pas demande des garanties solides. Nous allons décortiquer ensemble chaque phase de ce chantier. Notre objectif est de vous donner toutes les clés pour aborder ce projet technique avec sérénité.

"

Pour construire une cave, l'étude géotechnique et la déclaration préalable sont les premières étapes obligatoires. Les travaux nécessitent un terrassement profond, le coulage d'une dalle ferraillée et l'élévation de murs en parpaings banchés. L'étape cruciale reste l'étanchéité extérieure. Elle combine un cuvelage hydrofuge et un système de drainage périphérique.

Les 3 démarches préalables obligatoires avant de creuser

La législation de 2026 sur l'urbanisme ne pardonne aucune erreur. Si vous lancez les travaux sans valider ces trois prérequis, vous risquez un arrêt de chantier immédiat. Pire encore, vous mettez la structure de votre maison en danger.

Expert effectuant le diagnostic des fondations d'une maison avant excavation

Étude de faisabilité et contrôle des fondations

L'étude de sol et l'hydrométrie

Avant même de faire venir une pelleteuse dans votre jardin, vous devez connaître la nature de la terre. L'étude géotechnique identifie la profondeur exacte de la nappe phréatique. Creuser à l'aveugle dans une zone trop humide reste le meilleur moyen de transformer votre futur sous-sol en piscine. La pression exercée sur les parois sera immense si votre terrain gonfle avec l'humidité. Il faut absolument comprendre les comportements de l'Eau dans vide sanitaire terrain argileux : solutions et risques avant de valider l'emplacement de vos fondations.

Le permis de construire ou la déclaration de travaux

Créer un volume souterrain ajoute de la surface de plancher. Cette surface reste invisible depuis la rue, mais l'administration applique des règles strictes. Pour moins de 20 m² créés, ou jusqu'à 40 m² si votre commune a un Plan Local d'Urbanisme, une simple déclaration préalable de travaux suffit. Au-delà de ces surfaces, le dépôt d'un permis de construire devient obligatoire. Je vous conseille de toujours vérifier le coefficient d'occupation des sols auprès du service urbanisme de votre mairie.

L'étude de structure pour les maisons existantes

Intégrer un sous-sol sur les plans d'une maison neuve est une chose. Décider d'excaver sous un bâti existant en est une autre. Le fossé technique est immense. Pour une maison déjà construite, l'ingénieur béton doit concevoir une reprise en sous-œuvre. Cette opération extrêmement technique reporte temporairement les charges du bâtiment pour creuser sous les fondations actuelles. Sans cette précaution, les murs porteurs risquent de fissurer ou de s'effondrer.

Les 5 étapes techniques pour construire une cave enterrée

Nous passons maintenant au gros œuvre. Voici le déroulement chronologique d'un chantier mené dans les règles de l'art.

Étape 1 : Le terrassement et l'étaiement des fouilles

Des engins mécaniques entrent en scène pour extraire et évacuer d'énormes volumes de terre. Une fois la bonne profondeur atteinte, retenir les terres devient la priorité absolue des équipes. L'étaiement des parois latérales sécurise la zone contre les éboulements. C'est à ce moment précis que les maçons préparent le fond de fouille. Ils mettent souvent en place un hérisson ventilé, une épaisse couche de cailloux concassés, pour rompre les remontées capillaires naturelles du sol.

Pelleteuse en phase d'excavation du sol de la cave

Travaux de terrassement et d'excavation de cave

Étape 2 : Le coulage de la dalle de fondation

La dalle de fondation porte tout le poids de la structure. Elle exige une épaisseur minimale de 12 à 15 cm. Les ouvriers la coulent toujours sur un film polyane pour bloquer l'humidité. L'armature de cette semelle doit faire l'objet de calculs précis pour résister aux mouvements du terrain. Si vous hésitez sur le type de renforcement, prenez quelques minutes pour lire notre dossier technique détaillé sur le Béton fibré ou ferraillage : le comparatif définitif pour faire le bon choix.

Étape 3 : L'élévation des murs en parpaings ou béton banché

Vos futurs murs de soubassement vont subir la redoutable poussée des terres. Je suis catégorique sur ce point, oubliez immédiatement le parpaing creux traditionnel. Il cèdera sous la pression latérale. Vous devez utiliser exclusivement des parpaings à bancher. Ce sont des blocs empilés dans lesquels on coule du béton armé. Vous pouvez aussi opter pour des voiles en béton banché intégral. Ce maillage armé offre une solidité optimale. Pour vérifier la conformité légale de vos renforts métalliques, consultez notre guide sur la Distance chaînage vertical mur parpaing : normes et règles de calcul (2026).

Étape 4 : L'étanchéité extérieure avec cuvelage et drainage

C'est ici que se joue la durée de vie de votre pièce. L'étanchéité se fait sur la face externe des murs. Cette surface sera en contact direct et permanent avec la terre humide. Le protocole repose sur trois protections cumulatives.

D'abord, on applique généreusement un enduit bitumineux pour créer une barrière hydrofuge sur tout le béton. Ensuite vient la pose de la membrane alvéolée de type Delta MS. Ses picots sont orientés vers le mur. Elle protège la couche de goudron et canalise l'eau vers le bas. Enfin, les artisans installent un drain agricole au pied des fondations, toujours sous le niveau de la dalle intérieure. Ce drain est enveloppé dans un géotextile et noyé dans du gravier. Sa mission consiste à capter les eaux de ruissellement pour les renvoyer très loin de votre maison.

Étape 5 : L'isolation et la ventilation

Un volume hermétique sans renouvellement d'air se transforme en quelques semaines en un véritable nid à moisissures. Vous devez impérativement installer une Ventilation Mécanique Contrôlée. Une VMC garantit un balayage permanent pour évacuer l'air vicié. Si la configuration de votre terrain vous y autorise, la création de cours anglaises apporte une aération naturelle très performante. Elle offre en prime un précieux puits de lumière à votre sous-sol.

Pour mieux visualiser l'enchaînement de ces travaux titanesques, je vous invite à chercher la requête « étapes construction cave enterrée parpaing banché » sur YouTube. Vous y verrez des interventions d'artisans en conditions réelles.

Budget 2026 : combien coûte la construction d'une cave ?

Le prix des matériaux lourds a beaucoup fluctué avant de se stabiliser cette année. Le montant final de la facture va dépendre du contexte de votre chantier. Réaliser ces travaux pendant la construction d'une maison neuve facilite l'accès des pelleteuses et réduit drastiquement les coûts. À l'inverse, creuser sous un bâtiment existant fait exploser le devis à cause de la très haute technicité demandée à la main-d'œuvre.

Type de projetDescription technique des travauxFourchette de prix (TTC/m²)
Création sous maison neuveTerrassement standard, élévation en murs banchés, étanchéité extérieure complète.1 500 € à 2 000 €
Création sous maison existanteReprise en sous-œuvre, étaiement lourd, extraction manuelle des terres.3 000 € à 4 500 €
Aménagement intérieurChape, électricité standard, isolation thermique, sans finitions haut de gamme.+ 300 € à 500 €
💡

Ne tentez jamais de réduire les coûts sur le poste de l'étanchéité extérieure. Un drain sous-dimensionné ou l'absence de membrane alvéolée finira par vous coûter le triple de son prix initial en réparations et en pompage d'eau dans la décennie à venir.

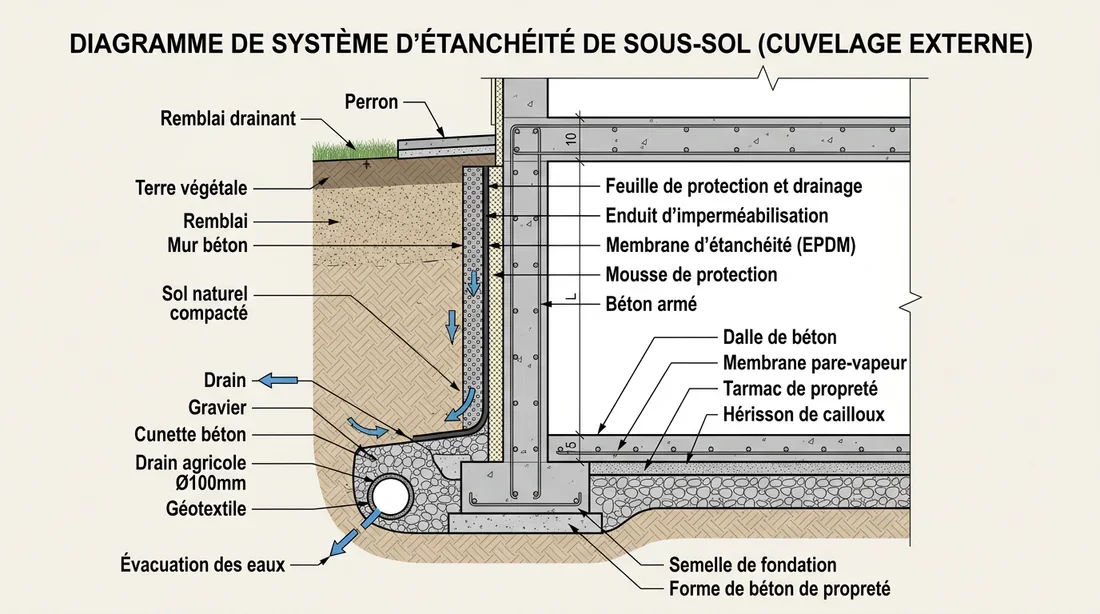

Schéma explicatif du système d'étanchéité et de drainage d'une cave enterrée

Schéma technique d'étanchéité de cave

Étude de cas : gérer les infiltrations d'eau

Prenons l'exemple de Julien. C'est le propriétaire d'un pavillon récent. Il avait fait creuser un espace de 15 m² sous son extension. Par souci d'économie, l'entrepreneur de l'époque avait expédié l'étanchéité extérieure et volontairement oublié le drain périphérique. La punition ne s'est pas fait attendre. Dès les premières pluies diluviennes de novembre, l'eau a saturé le terrain argileux. Elle s'est infiltrée par capillarité à la jonction exacte entre la dalle et les murs de soutènement.

Pour sauver cette pièce devenue totalement insalubre, il a fallu recourir à un cuvelage intérieur. Une équipe spécialisée a décapé l'intégralité de la maçonnerie. Ils ont ensuite appliqué plusieurs couches d'une résine époxy extrêmement puissante. L'objectif était de créer un caisson étanche de l'intérieur. Cette résine bloque la progression de l'eau à travers les pores du béton. Bien que redoutablement efficace, cette opération de sauvetage a coûté beaucoup plus cher qu'une étanchéité par l'extérieur réalisée dans les règles de l'art dès le premier jour.

Cave enterrée entièrement finie et aménagée en espace de rangement

Aménagement final d'une cave enterrée

Foire Aux Questions (FAQ)

Peut-on creuser une cave sous une maison déjà construite ?

Oui, c'est possible. Mais attention, nous parlons de travaux d'une grande complexité technique. L'entreprise de maçonnerie doit réaliser une reprise en sous-œuvre pour sécuriser vos fondations originelles. Ils procèdent souvent par passes alternées ou injectent des micropieux. Ce niveau d'ingénierie justifie des tarifs bien supérieurs à une construction classique.

Quelle est la hauteur idéale pour une cave ?

Si vous voulez vous déplacer confortablement et transformer cet espace en une vraie pièce à vivre, visez une hauteur sous plafond finale comprise entre 2 mètres et 2,20 mètres. Gardez à l'esprit un détail mathématique simple, vous devrez déduire l'épaisseur de la dalle, de l'éventuelle chape et des revêtements de sol de la profondeur terrassée initiale.

Combien de temps dure la construction d'une cave enterrée ?

Comptez une fourchette située entre 3 et 6 semaines pour achever le gros œuvre. Cette durée inclut l'excavation, l'élévation de la maçonnerie et la mise en place du complexe d'étanchéité. Elle intègre surtout le temps de séchage incompressible du béton de la dalle et des fondations. Vous ne pouvez appliquer aucune charge définitive avant ce séchage.

Bâtir un espace souterrain sain, sec et durable ne s'improvise pas. De la précision de l'étude géotechnique initiale à la rigueur de l'étanchéité extérieure, chaque détail compte pour empêcher la terre et l'humidité de reprendre leurs droits. Avez-vous déjà contacté un bureau d'étude structure pour analyser la faisabilité de votre projet sur votre terrain ?
